近日,浙江省能源局印发《浙江省2026年新型储能项目建设计划》(浙能源〔2026〕18号)。计划围绕加快推进项目建设、严格执行清单管理和建设计划规模、强化项目安全管理三方面作出部署,共纳入26个项目,总规模1.67GW/3.38GWh。

一、项目清单

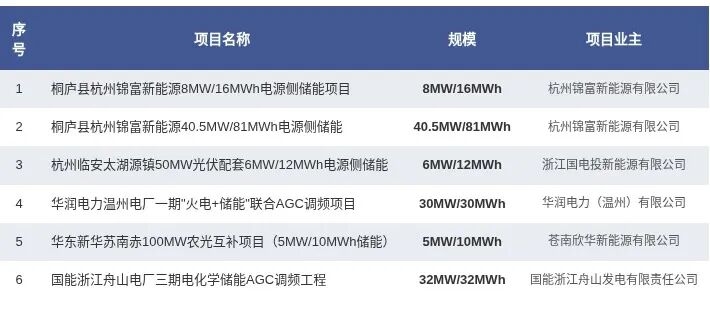

电源侧项目6个,合计0.12GW/0.18GWh
业主包括杭州锦富新能源(泰富新能源100%控股,中信集团旗下,2个项目)、浙江国电投新能源(国家电投旗下)、华润电力温州公司(华润集团旗下)、苍南欣华新能源(华东新华能源投资100%控股,中核集团旗下)、国能浙江舟山发电(国家能源集团旗下)。

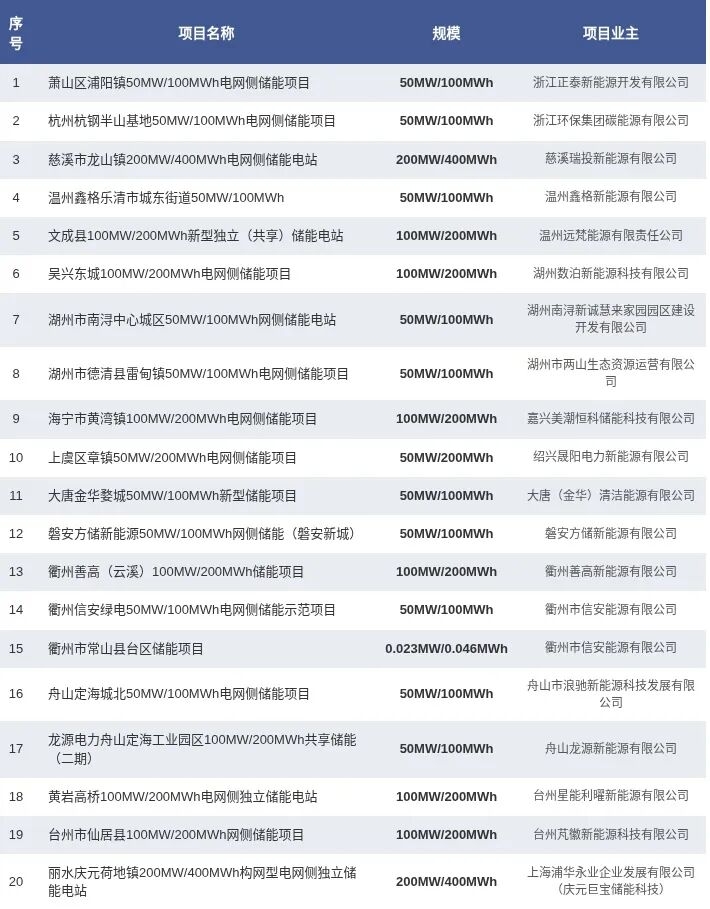

电网侧项目20个,合计1.55GW/3.2GWh
业主以地方国资企业和地方民营企业为主,包括正泰新能源(正泰集团旗下,100%控股开发)、浙江省环保集团欣碳能源(浙江省环保集团46%、欣旺达44%、杭钢动力10%三方合资)、慈溪瑞投新能源、温州鑫格新能源、温州远梵能源、湖州数泊新能源、湖州南浔新诚慧来、湖州两山生态、嘉兴美潮恒科储能(晶科储能持股5%参股)、绍兴晟阳电力新能源、大唐(金华)清洁能源(大唐集团旗下)、磐安方储新能源、衢州善高新能源、衢州信安能源(2个项目)、舟山浪驰新能源、舟山龙源新能源(国家能源集团龙源电力旗下)、台州星能利曜新能源(利星能100%控股)、台州芃徽新能源、上海浦华永业(庆元巨宝储能)。

二、建设要求
纳入建设计划的项目,项目业主应加快开展前期工作,依法依规办理用地、环评、电网接入许可等各项手续,按计划有序组织开工,加快推进工程建设,项目原则上于2027年6月底前开工,并自本文件印发之日起2年内实现全容量并网投产。项目开工标志为升压站、主控楼、储能系统等重要设施浇筑第一罐混凝土,项目投产标志为完成并网试验。
项目业主要严格遵守安全生产有关法律法规,落实安全生产主体责任,建立涵盖规划设计、施工调试检测认证、消防安全、应急处置、质量监管和环保监控等全过程的安全管理体系。各设区市能源主管部门要根据《国家能源局综合司 工业和信息化部办公厅 应急管理部办公厅 市场监管总局办公厅 国家消防救援局办公室关于加强电化学储能安全管理有关工作的通知》(国能综通安全〔2025〕65号)要求,协同做好安全管理相关工作。
