7.6GWh!仅采用钠离子、全钒液流电池!云南2026年共享储能项目清单公布
在 2026-07-03 发布

2026年7月2日,云南省发展和改革委员会 云南省能源局关于印发2026年云南省新型共享储能项目清单的通知发布。

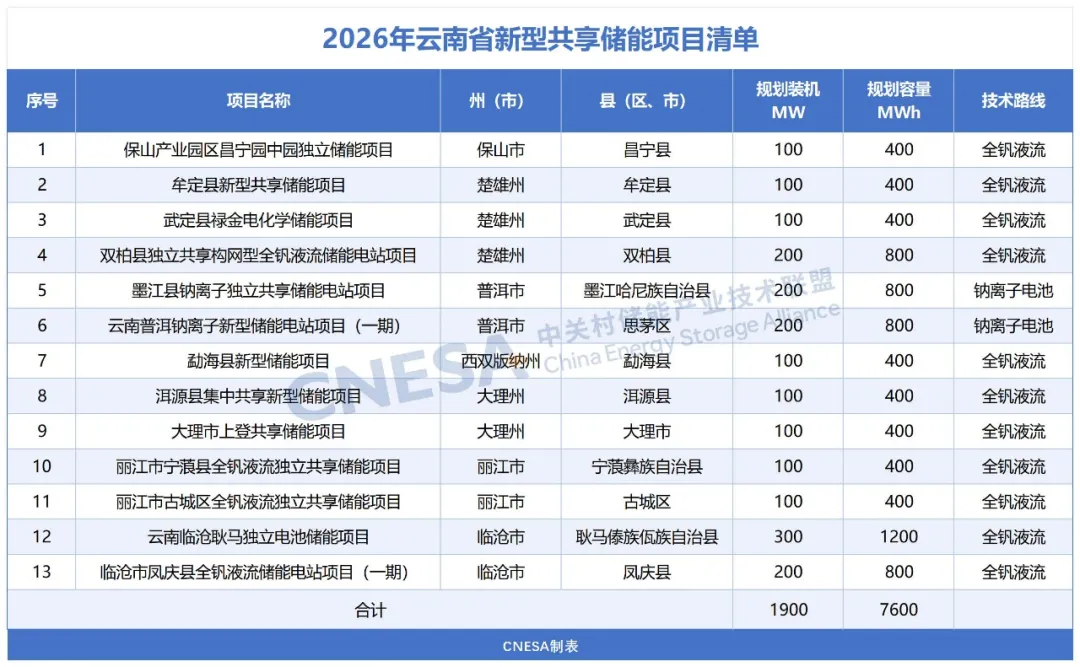

清单共包含13个共享储能项目,总规划规模1900MW/7600MWh。

从技术路线看:
2个钠离子储能项目,总规模400MW/1600MWh;11个为全钒液流储能项目,规模1500MW/6000MWh。

从地区分布看:

楚雄县最多,共3个;普洱市、大理州、丽江市、临沧市均为2个项目;保山市、西双版纳州均为1个项目。

此外,通知提到加快推进项目前期工作,确保本批次项目1年内实质性开工建设,钠离子储能项目开工后投产并网时间不得超过1年,全钒液流储能项目开工后投产并网时间最长不得超过2年。


公告原文如下:


云南省发展和改革委员会 云南省能源局 关于印发2026年云南省新型共享储能 项目清单的通知

各州(市)发展改革委、能源局,云南电网有限责任公司、有关能源企业:

为加快推进全省新型储能规模化、高质量发展,提升新能源消纳水平和电力系统调节能力,现将《2026年云南省新型共享储能项目清单》予以印发。并将有关事项通知如下:

一、加强项目要素保障。各州(市)发展改革委、能源局要督促指导清单内项目做好项目用地、环境影响评价等工作,提高审批效率,主动协调解决项目问题,推动项目加快开工建设、按期投产。

二、加快项目并网等手续办理。云南电网公司加快项目并网申请受理、接入方案审查、意见出具和配套电网建设、并网协议签订等项目并网服务工作。

三、加快项目建设进度。各州(市)发展改革委、能源局加强工作统筹,严格按照省发展改革委、省能源局印发的《云南省新型储能高质量发展专项行动方案(2025—2027年)》(云能源科技〔2025〕293号)有关要求推进项目建设,在本通知印发后2个月内完成项目备案,并将备案情况抄送省发展改革委、省能源局;加快推进项目前期工作,确保本批次项目1年内实质性开工建设,钠离子储能项目开工后投产并网时间不得超过1年,全钒液流储能项目开工后投产并网时间最长不得超过2年。持续跟踪项目进度,对于建设进展缓慢的,要督促整改;整改不力的,要依法依规坚决收回项目开发权。

四、强化项目管理。各州(市)发展改革委、能源局要加强清单内项目管理,严禁以任何方式转让或倒卖项目开发权等变更清单内项目实际控制人的行为,不得擅自变更建设规模及内容。督促指导好项目施工管理,保障项目安全有序实施。项目业主定期通过云南省数字能源平台更新示范项目推进情况(平台操作手册另附)。

附件:2026年云南省新型共享储能项目清单

云南省发展和改革委员会        云南省能源局

2026年7月2日
