作为国家能源局批准建设的
首个国家级大型化学储能示范项目
目前
大连液流电池储能调峰电站
正在进行最后的
电池单体调试和系统调试阶段
即将在今年8月
正式投入商业运行
储能电站里面到底是个啥样子?
正式投运后具备哪些功能?
来!跟随“大布”一起去现场瞧瞧!
现场
电解液储罐区
足有两个足球场大

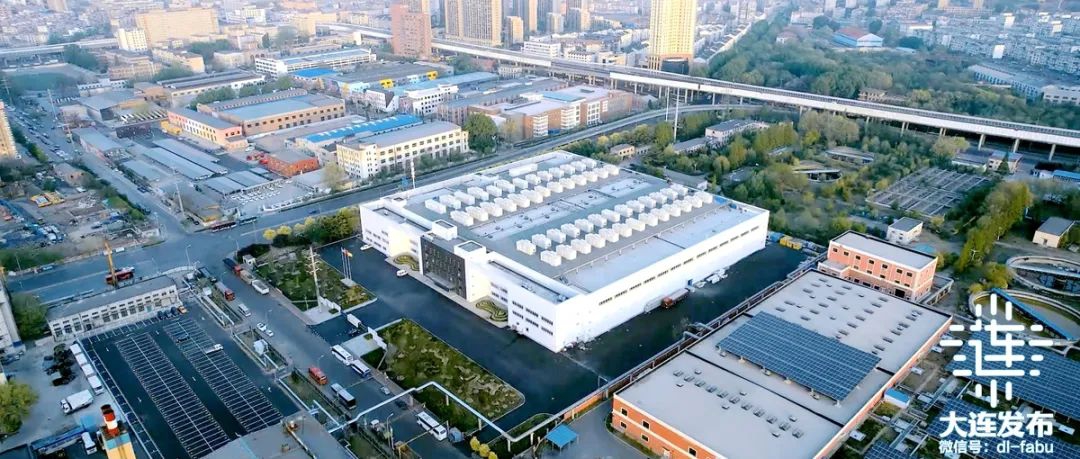

大连液流电池储能调峰电站(以下简称储能电站)位于沙河口区香周路与春光街交叉口北侧。
厂区大楼共分为
上下两层

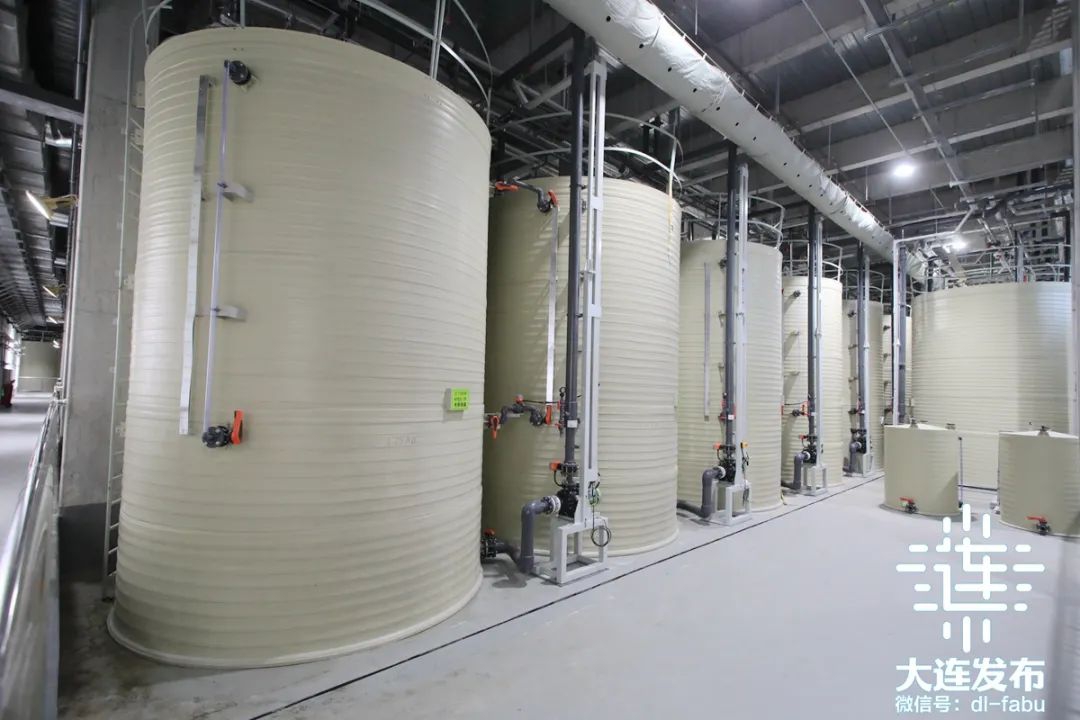

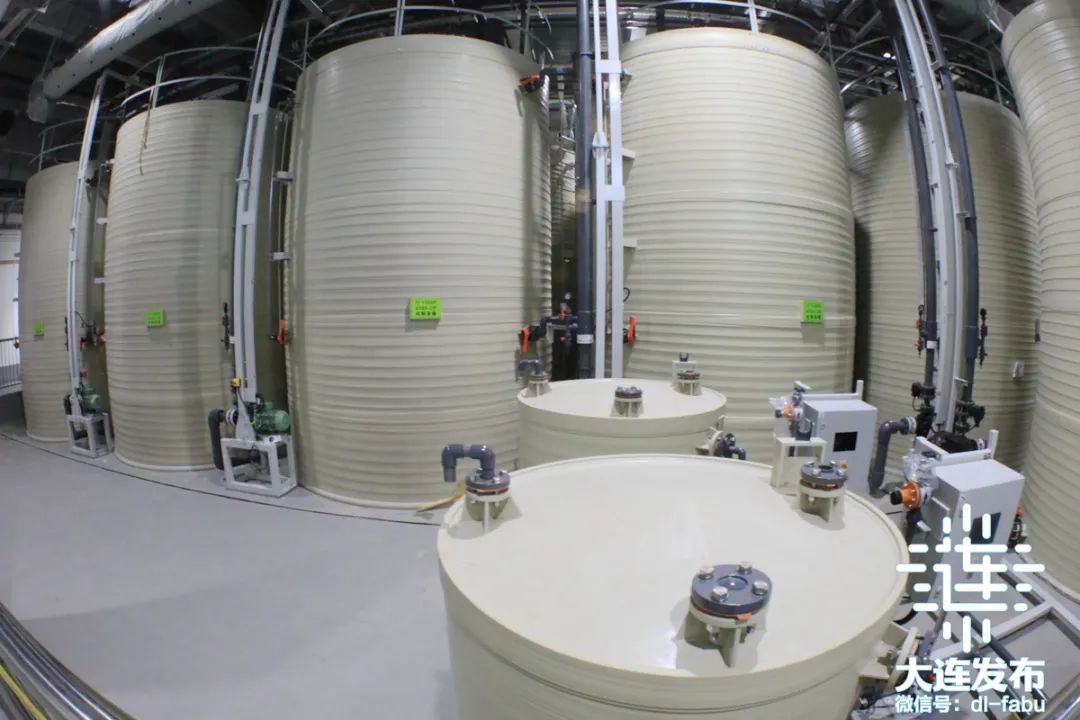

第一层为电解液储罐区,面积足有两个足球场那么大。在这个如此大的空间里,716个高四五米的正负极储罐整齐排列,一眼望不到头。

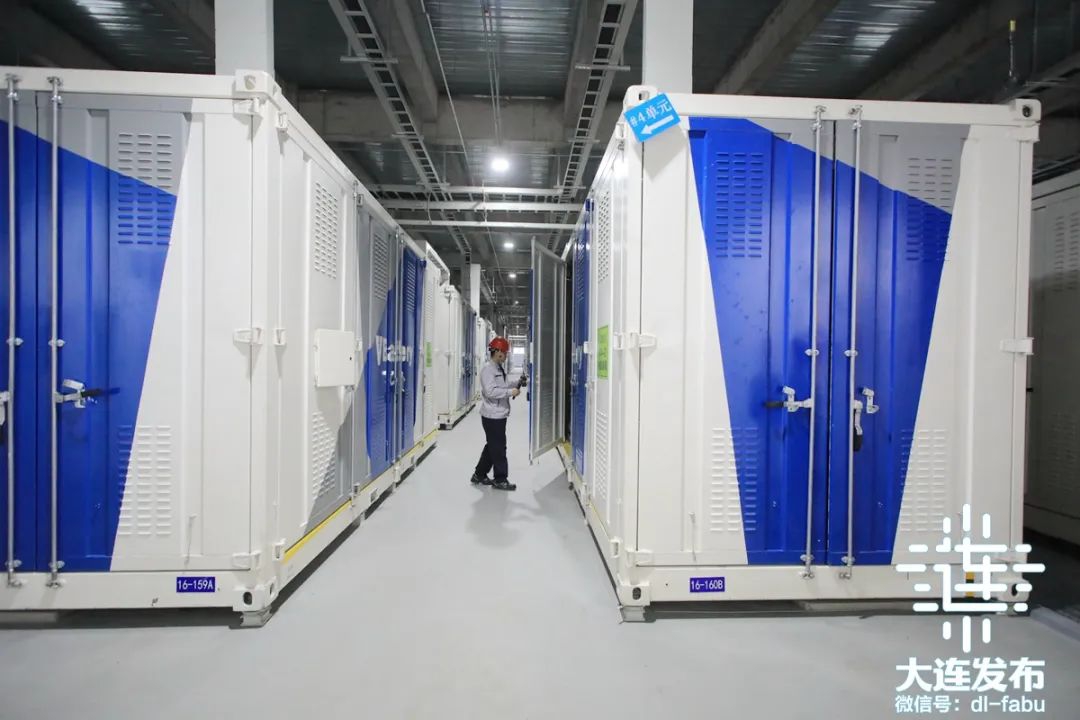

第二层为电池集装箱区,共布置了与第一层电解液储罐相对应的358个电池集装箱,是储能电站的功率单元,可以实现电能与化学能的转换。

同层还设有一间中控室,控制台和落地大屏幕上显示着电站各种设备的运行数据。
大连恒流储能电站有限公司

总经理宫继禹介绍
● 2019年7月,储能电站项目开始主体工程施工。
● 2020年5月,完成储能车间及综合楼主体结构封顶。
● 2021年9月,受电部分电气设备全部到位。
目前,储能电站建筑和安装工程已经全部完成。
大连恒流储能电站有限公司
总经理宫继禹:
今年5月23日,储能电站已经正式接入辽宁电网;6月2日,开始进行充电,目前正在进行电池的单体调试和系统调试,按照计划,储能电站将于今年8月完成全部一期工程的调试,正式进入商业化运行阶段。
功能
“削峰填谷”
提高大连电网的调峰能力
储能电站采用国内自主研发、具有自主知识产权的全钒液流电池储能技术,适用于大功率、大容量储能,具有安全性好、循环寿命长、响应速度快、能源转换效较高、绿色环保等优点。
储能电站投运后,一期投入的716个灰白色电解液储罐将可储存400兆瓦时电量,即40万度电。当区域用电强度较低时,它实时消纳余富电量将其储存在“体内”;在用电高峰时,再把存储的电量释放到电网中,以“削峰填谷”的特性提高大连电网的调峰能力,扩大电网对风能、光伏等可再生能源的吸纳容量。
宫继禹:
